7月2日,在羚羊330千伏开关站升压扩建工程施工现场,750千伏构架吊装工作高效推进,标志着项目正式进入关键施工阶段,为后续设备安装及工程整体推进奠定了坚实基础。

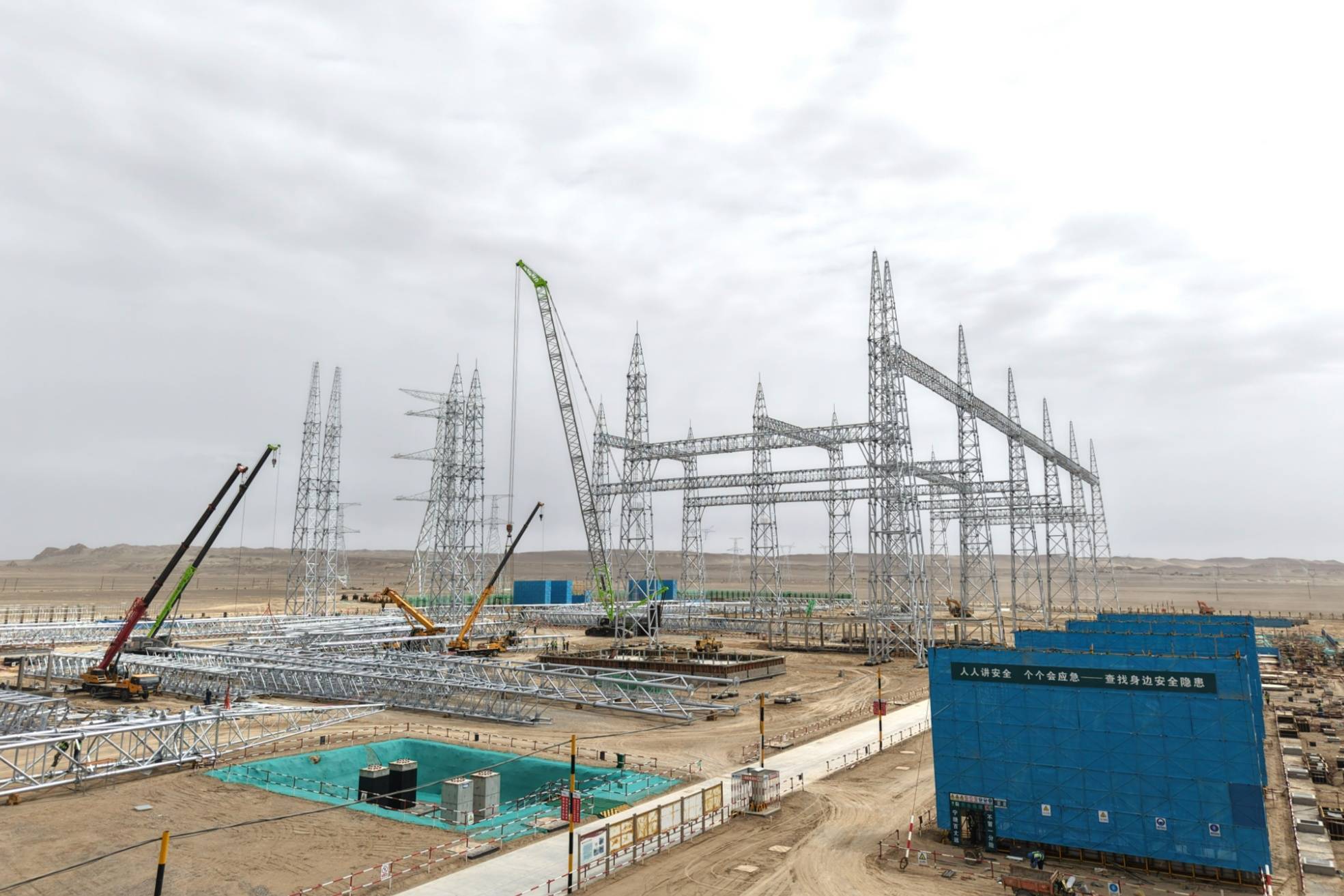

羚羊330千伏开关站升压扩建工程施工现场,750千伏构架吊装工作有序推进(李生威 摄)
作为省级重点电网建设项目,羚羊330千伏开关站升压扩建工程自开工以来就备受关注。该工程建成后,将有效提升区域电网的供电能力和运行可靠性,优化能源输送结构,为周边工业园区和城市发展提供更加稳定、高效的电力保障。其中,750千伏构架吊装是整个升压扩建工程的关键环节,其施工质量直接关系到后续设备的安装调试和变电站的长期安全稳定运行。
为确保750千伏构架吊装工作安全、高效推进,施工项目部提前谋划,科学组织,制定了详细的专项施工方案。在施工前,技术团队对吊装工艺进行了多次优化,确保每一个环节都符合高标准、严要求。同时,针对高空作业风险大、构件组装精度高等挑战,项目部强化现场安全管理,严格执行作业人员安全交底制度,并安排专职安全员全程监督,确保施工过程万无一失。在吊装过程中,施工团队采用大型起重设备,通过精准测量和调整,确保每一根钢构架安装位置准确无误,各项技术指标均达到设计要求。
面对近期高温天气和紧张的工期、任务重的挑战,施工团队发扬“特别能吃苦、特别能战斗”的精神。项目负责人陈守玺介绍:“目前现场投入了包括2台大型起重机在内的多台重型机械,并配备了经验丰富的吊装作业团队,确保施工安全与效率并重。此外,项目部还建立了每日进度协调会机制,及时解决施工中遇到的各类问题,确保各专业施工无缝衔接。”
截至目前,750千伏构架吊装工作已累计完成总工程量的30%,预计将在未来1个月内完成全部构架吊装任务。接下来,项目部将继续保持高昂的斗志,在确保安全和质量的前提下,加快推进剩余构架的吊装工作,并同步开展电气设备安装,确保工程按期高质量投运。(来源:青海送变电工程有限公司)
