“第304项启动步骤,全部完成!”10月25日晚,在500千伏阳东开关站主控室内,随着最后一项启动操作指令执行完毕,这座肩负粤西能源输送重任的电力枢纽正式投运。

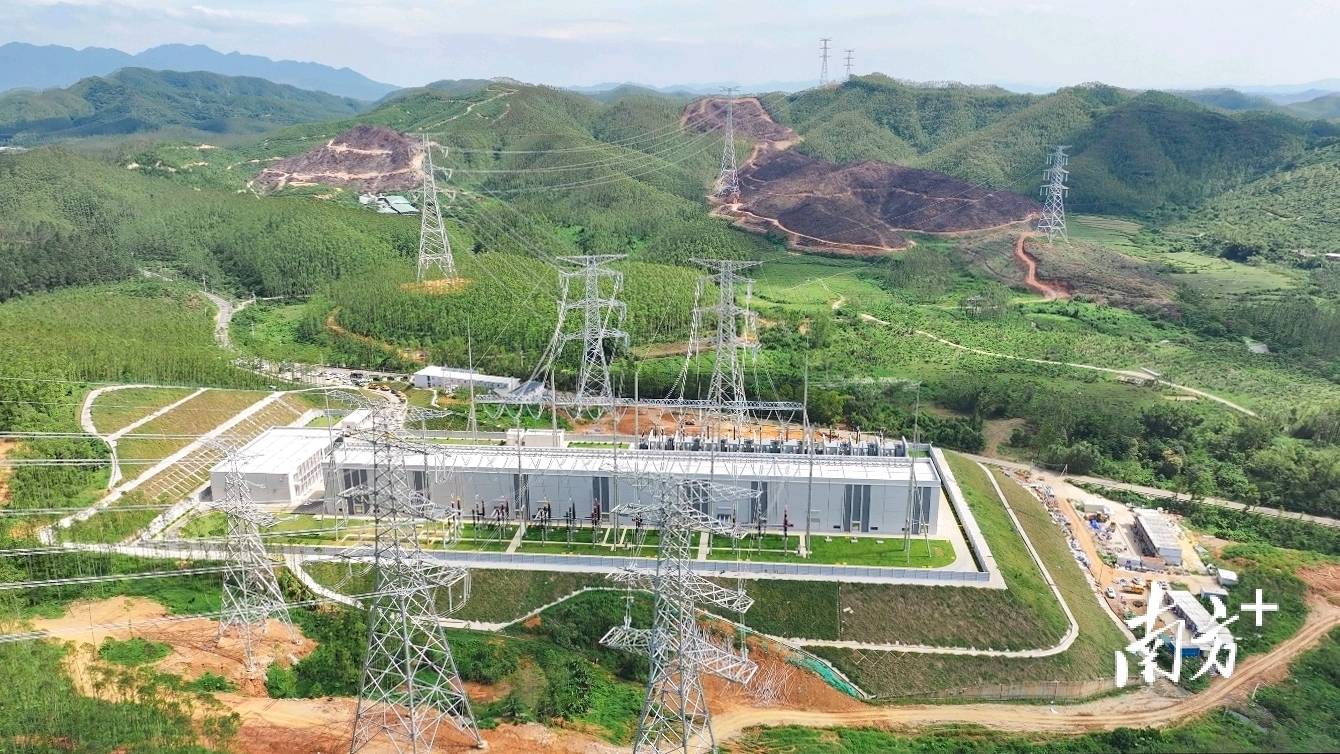

建成后的阳东开关站全景。王艳萍 摄
在现场,紧盯整个启动过程的南方电网广东阳江供电局项目管理中心项目经理陈春宏终于舒展了紧锁的眉头:“这是我们今年投产的第二座500千伏开关站,将为粤西清洁能源送往大湾区提供坚强支撑。”
作为阳江地区第二座500千伏开关站,该站采用先进的 “风火打捆”模式,实现新能源大规模安全高效送出。“通过这种模式,我们将海上风电与火电互补整合,有效抑制新能源波动,实现清洁能源最大化利用。”陈春宏介绍,最终接入阳东开关站的发电机组总容量将达896万千瓦,预计每年可向粤港澳大湾区输送超过392.4亿千瓦时的清洁电能。
这一庞大输电容量的背后,是阳东开关站重要的枢纽地位。该站不仅满足了华厦阳西电厂5、6号机组电能送出需求,为后续7、8号机组接入预留条件,更承担起青洲一二、帆石一二、三山岛五六等大型海上风电项目的汇集重任。

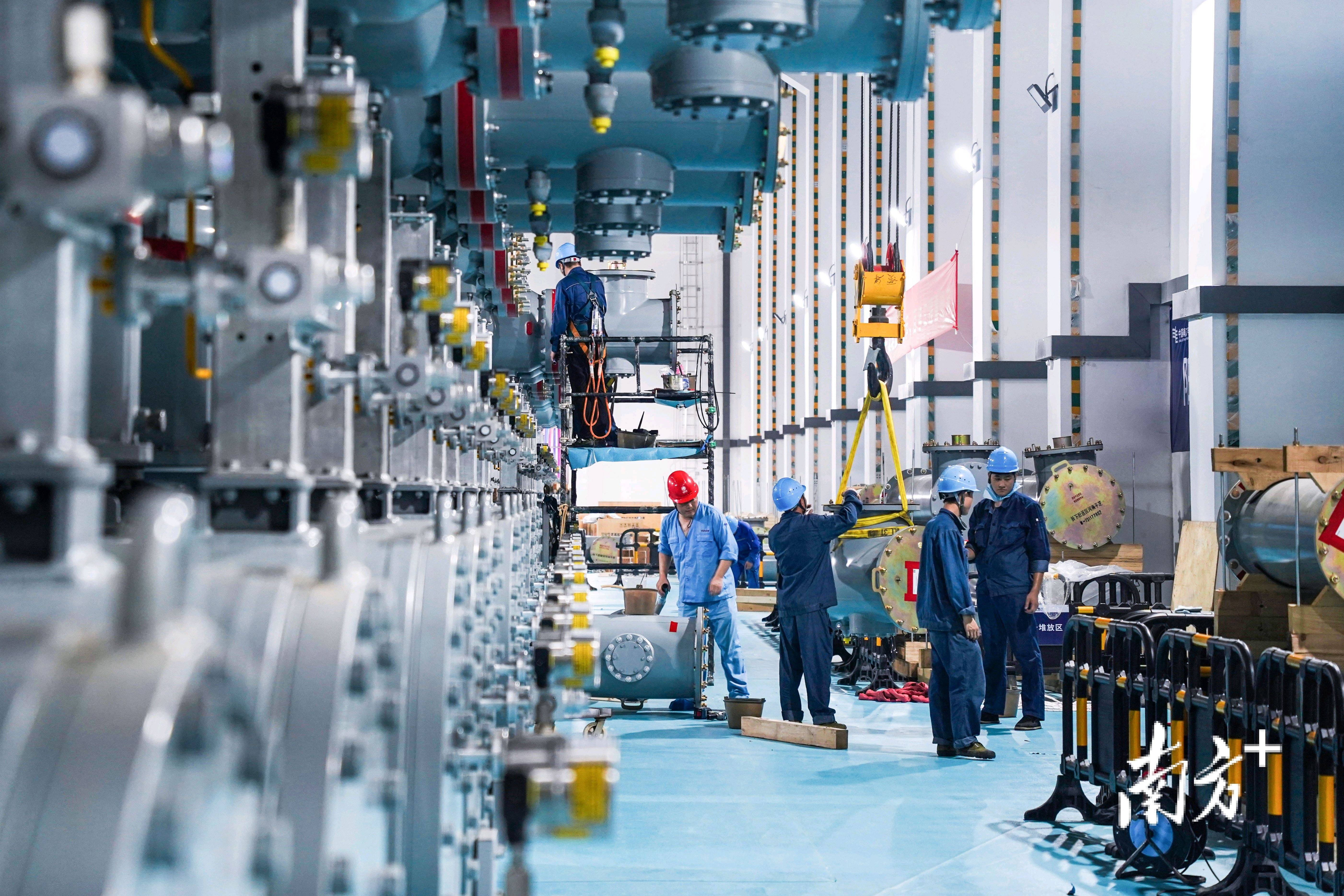

7月17日,500千伏阳东开关站工程建设现场,工作人员在GIS室组建设备。曾钰派 摄
通过优化电网结构,该站进一步夯实了广东电力输电网架,为粤港澳大湾区电力供应提供可靠保障。
值得一提的是,“调控一体化”智能操作模式数字化应用在工程投产中起到重要作用,实现了调度、遥控、监视三方功能的有机整合。
在这一模式下,调度员通过数字程序对远控操作全流程进行精准把控,系统化改进了传统操作流程,显著提升了操作效率与异常响应速度。
启动过程中,操作人员仅用时16分钟,便精准完成了开关站投运间隔全部18把隔离刀闸的合闸遥控操作,充分展现了数字化技术优势。
工程建设并非一帆风顺。技术工程师郑祺告诉记者,项目停电施工涉及多个在建工程和运行线路,协调难度极大:“我们历时13个月,与各级调度沟通11轮,才在最终期限前敲定停电方案。”
此外,项目建设期间接连遭遇台风袭击,施工多次中断。项目团队超前谋划,抢在汛期前完成站内建筑封顶,动态调整施工计划,确保工程按期推进。

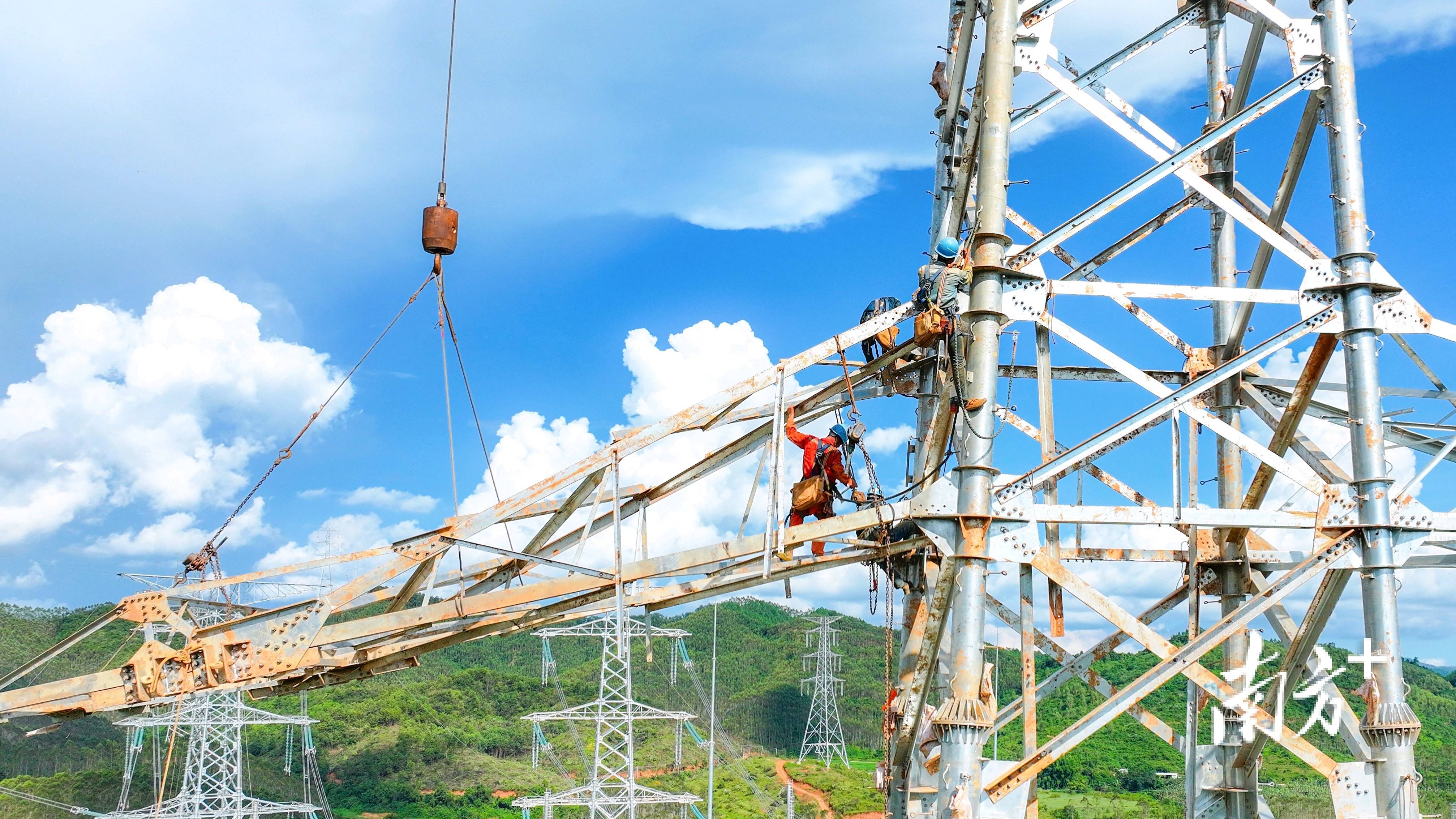

500千伏阳东开关站工程建设现场。曾钰派 摄
创新机制为项目建设按下“加速键”。通过电网建设联席会议,政企合力破解项目推进难题。阳东区自然资源局创新推行“交地即开工”“先建后验”审批模式,大幅缩短前期流程。阳江供电局成立工作专班,实施挂图作战,多专业协同确保工程安全优质完成。
500千伏阳东开关站的投产,是阳江打造清洁能源产业高地的关键一步。这座开关站和系列电力线路形成崭新的能源“大动脉”,正将粤西地区的绿色电能源源不断输向湾区,为区域经济高质量发展注入强劲动力。
南方+记者 杨世华 赫鹏翀
