一步步教你压力变送器安装,避免常见错误
创始人
2026-02-10 17:18:44
0

压力变送器的安装质量直接决定测量精度、设备寿命及运行安全性,尤其受介质特性(气体、液体、蒸汽)、工况条件(温度、压力、振动)影响较大。本教程将拆解完整安装流程,同时标注各环节常见错误及规避方法,帮你高效完成安装。

一、安装前准备:筑牢基础,规避源头错误

安装前的准备工作是避免后续故障的关键,核心围绕“工况匹配、环境确认、工具备齐”三大核心,具体步骤如下:

1. 工况与设备匹配确认(最易出错点:量程/材质不匹配)

核对核心参数:确认变送器量程符合要求(建议实际测量值处于量程的1/3~2/3之间,避免量程过大导致精度不足或过小导致过载损坏);检查接液部件材质与介质兼容性(如腐蚀性介质需选哈氏合金、聚四氟乙烯材质,高温介质需确认温度耐受范围)。

规避错误:严禁不核对参数直接安装,否则易出现“测量数据漂移”“部件腐蚀泄漏”等问题。

2. 安装环境排查(最易出错点:忽视干扰源)

环境要求:选择干燥、通风区域,避开三大干扰源——强电磁干扰(如变频器、大功率电机,间距需≥10cm)、剧烈振动源(需提前准备减震支架)、高温热源(环境温度>60℃时需做隔热处理)。

特殊工况额外确认:高温介质需提前准备冷凝管/冷凝罐,低温介质需准备保温材料,负压工况需确认取压点周边无积气空间。

规避错误:避免将变送器安装在设备出风口、搅拌器附近或阳光直射处,否则会导致信号干扰、部件老化加速。

3. 工具与辅材备齐(最易出错点:辅材材质不匹配)

必备工具:根据接口规格准备开口/扭矩扳手(避免用力过猛损坏接口)、水平仪(校准安装水平度)、万用表(后续调试信号)。

核心辅材:密封垫片(按介质选择,耐油用丁腈橡胶、耐腐蚀用聚四氟乙烯)、导压管(材质与接液部件一致,管径常用Φ8~Φ12mm)、保温/伴热材料(高温/低温介质专用)。

规避错误:严禁混用辅材,如用普通垫片替代耐腐蚀垫片,或用非适配导压管,否则会导致介质泄漏、导压管堵塞。 #压力变送器安装#

二、核心安装步骤:按场景操作,规范流程少出错

压力变送器主要应用于管道、容器两种场景,特殊工况(高温、高粘度、负压)需在此基础上调整,以下是标准化安装步骤:

场景1:管道安装(最常用,适用于气体/液体/蒸汽介质)

选择取压点:气体介质取压点选管道上方(避免冷凝水积聚),液体介质选管道侧面(避免底部沉淀、顶部气体影响),蒸汽介质选管道水平位置(便于安装冷凝管);避开阀门、弯头、泵出口等流体紊乱区域,取压点与管道垂直。

安装取压接头与阀门组:焊接或固定取压接头,确保接口平整无毛刺;优先安装三阀组(便于后续校准、检修时切断介质),阀门方向与介质流向一致。

连接导压管:导压管长度≤50m,避免过多弯管,转弯处用圆弧过渡;气体介质导压管向上倾斜(坡度1:10,便于排气),液体介质向下倾斜(坡度1:10,便于排液),防止气堵或液堵。

固定变送器:用支架或导轨安装,通过水平仪校准,确保水平度误差≤0.5°,避免晃动;变送器安装高度需注意:负压工况高于取压点,高温工况远离热源。

密封接口:螺纹接口缠生料带时,前端1~2牙不缠(防止碎屑进入导压管),用扭矩扳手适度拧紧;法兰接口需均匀紧固螺栓,保证垫片受力均匀,无偏压。

场景2:容器安装(适用于储罐、反应釜等)

选择取压点:避开搅拌器、挡板等易产生涡流的位置,取压点与容器壁距离≥2倍管道直径;常压容器选中部偏下位置,压力容器选轴向中部(避开封头应力集中区)。

确定安装方式:介质清洁、无搅拌时,直接通过法兰安装在取压口(加密封垫片);介质易结晶、黏稠(如浆料)时,采用远程安装,导压管需伴热防堵,坡度≥1:50。

后续步骤(导压管连接、变送器固定、密封)同管道安装步骤3~5。

特殊工况调整:针对性规避专属问题

高温介质(>150℃,如蒸汽):在取压口与变送器之间加装冷凝管/冷凝罐,冷凝管垂直安装(长度0.5~1m),首次投用前注入隔离液(蒸馏水/变压器油),防止高温损坏传感器。

高粘度/易结晶介质:选用隔膜式压力变送器,法兰直接安装(减少导压管),必要时加伴热装置(伴热温度低于介质结晶点5~10℃)。

振动环境:加装弹簧减震支架,变送器与管道之间用柔性接头连接,减少振动传递。

接线操作(电气连接关键步骤)

断电操作:接线前确保控制系统断电,避免触电或信号短路。

区分线缆:电源线与信号线分开敷设(间距≥10cm),避免电磁干扰;户外安装需选用IP65及以上防护等级线缆,穿管防护,接口处密封防水。

规范接线:按说明书连接正负极,避免接反;线缆固定牢固,无拉扯变形(防止接口松动、信号漂移)。

规避错误:严禁带电接线,或电源线与信号线混敷,否则会导致变送器烧毁、测量信号受干扰。

三、安装后调试:验证效果,排除隐性问题

安装完成后需通过调试确认设备正常,步骤如下:

密封性检查:缓慢开启取压阀门,用肥皂水涂抹法兰、螺纹、阀门等接口,无气泡为合格;若有泄漏,立即关闭阀门泄压,重新密封,严禁带压操作。

零点校准:关闭取压阀门,打开排污阀,排空导压管内介质,待压力稳定后,通过万用表检测,确保变送器输出4mA零点信号(差压变送器需先注入隔离液再校准)。

量程验证:逐步开启取压阀门,通入实际工况压力,检查输出信号(如量程1MPa时,输出20mA),误差需≤±0.5%FS,若不达标,通过校准旋钮调整。

环境适应性测试:振动环境下观察信号是否稳定,高温/低温工况下检查保温/伴热装置是否有效,户外安装需检查防雨罩完好性。

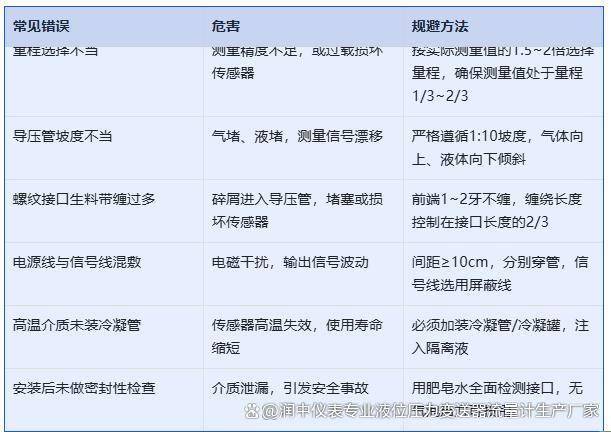

四、常见错误汇总与规避方法(重点关注)

五、安全与维护提示

高压管道安装前必须泄压,腐蚀性介质操作时佩戴防护手套、眼镜,高温介质需待管道冷却后操作。

安装过程中避免对变送器传感器施加额外应力,如拉扯导压管、敲击外壳。

投用后每周进行一次功能检查,每月一次精度检定,及时清理灰尘、检查密封件老化情况。

总结:压力变送器安装的核心是“匹配工况、规范流程、重视密封、做好调试”,只要严格遵循以上步骤,避开常见错误,就能保证测量精准和设备稳定运行。若遇到特殊工况(如强腐蚀、超高温),可根据介质特性进一步调整安装方案。

相关内容

哈啰普惠申请嵌入式设备升级...
国家知识产权局信息显示,上海哈啰普惠科技有限公司、上海造父智能科技...
2026-06-03 10:24:18
博世汽车部件申请针对嵌入式...
国家知识产权局信息显示,博世汽车部件(苏州)有限公司申请一项名为“...
2026-06-03 10:23:50
时代电气招标结果:DC-D...
证券之星消息,根据天眼查APP-财产线索数据整理,株洲中车时代电气...
2026-06-03 10:23:16
全志科技(300458.S...
格隆汇6月1日丨全志科技(300458.SZ)在互动平台表示,公司...
2026-06-03 10:23:03
中山福昆航空科技申请多源冗...
国家知识产权局信息显示,中山福昆航空科技有限公司申请一项名为“一种...
2026-06-03 10:22:41
通嘉科技取得应用于电源转换...
国家知识产权局信息显示,通嘉科技股份有限公司取得一项名为“应用于电...
2026-06-03 10:22:24
厦门鑫众通电子取得基于人工...
国家知识产权局信息显示,厦门鑫众通电子有限公司取得一项名为“基于人...
2026-06-03 10:22:00
锐锋焰申请基于多电位域动态...
国家知识产权局信息显示,深圳锐锋焰科技有限公司申请一项名为“一种基...
2026-06-03 10:21:45
上海隧道工程申请大功率变频...
国家知识产权局信息显示,上海隧道工程有限公司申请一项名为“大功率变...
2026-06-03 10:21:31

热门资讯

天津港取得港口低电压穿越控制系... 国家知识产权局信息显示,天津港股份有限公司;天津电气科学研究院有限公司取得一项名为“一种港口低电压穿...
华虹半导体取得P型掺杂控制栅的... 国家知识产权局信息显示,华虹半导体(无锡)有限公司取得一项名为“一种P型掺杂控制栅的浮栅型分栅闪存工...
乾照光电申请一种LED芯片专利... 国家知识产权局信息显示,厦门乾照光电股份有限公司申请一项名为“一种LED芯片”的专利,公开号CN12...
智遨通申请用于改善应力的集成电... 国家知识产权局信息显示,智遨通(天津)信息技术有限公司申请一项名为“一种用于改善应力的集成电路的芯片...
“超级芯片”发布!英伟达,股价... 当地时间周一,中东局势再度趋于紧张引发国际油价大涨,市场流动性吃紧令美国股市承受一定压力,金融、工业...
南瑞继保申请一种换流器专利,能... 国家知识产权局信息显示,南京南瑞继保电气有限公司、南京南瑞继保工程技术有限公司、常州博瑞电力自动化设...
华金资本:公司子公司主营铝电解... 证券之星消息,华金资本(000532)06月01日在投资者关系平台上答复投资者关心的问题。 投资者提...
超级电容概念异动拉升 胜业电气... 超级电容概念异动拉升,胜业电气30cm涨停, 火炬电子触及涨停, 江海股份涨超6%,刷新历史高点, ...
莱特光电(688150)6月1... 证券之星消息,截至2026年6月1日收盘,莱特光电(688150)报收于49.99元,下跌7.77%...
杰普特光电取得轮廓提取生成方法... 国家知识产权局信息显示,深圳市杰普特光电股份有限公司取得一项名为“轮廓提取生成方法、系统、装置及电子...
