智能电位采集仪(钢制测试桩)安装
创始人
2025-07-30 20:14:46
0次
一、选址与基础施工
- 选址要求
- 光照条件:选择光照充足、阴影遮挡少的位置,确保太阳能板高效发电。
- 保护区域:位于阴极保护系统的阳极保护区域内,便于监测管道电位。
- 环境适应性:避开强电磁干扰源(如发电机组、高压线)、长效参比电极正上方及交通要道,选择地基坚实、通风良好、无积水的区域。
- 测试桩定位:测试桩应安装在管道附近(≤50米),减少信号衰减,同时便于维护。
- 基础施工
- 挖掘基坑:在选定位置挖掘深≥1.5米的工作坑,确保测试桩稳固安装。
- 参比管安装:将参比管埋入测试桩一侧,埋深约1米,管帽露出地面,便于后续操作。
- 回填与夯实:参比管安装后,用土回填并压实,确保管体稳定。
二、设备安装与接线
- 测试桩本体安装
- 将钢制测试桩放入基坑一侧,确保垂直度与稳定性。
- 安装传感器安置钢架(如需),根据桩径确定声波测管数量,预留孔槽并固定。
- 参比电极与试片安装
- 参比电极:将长效参比电极放入参比管中间位置,回填土至电极上方10厘米。
- 试片:在参比管内呈星形分布安装三组试片(自然试片、极化试片、电流试片),间距10厘米,引线从穿线孔引出。

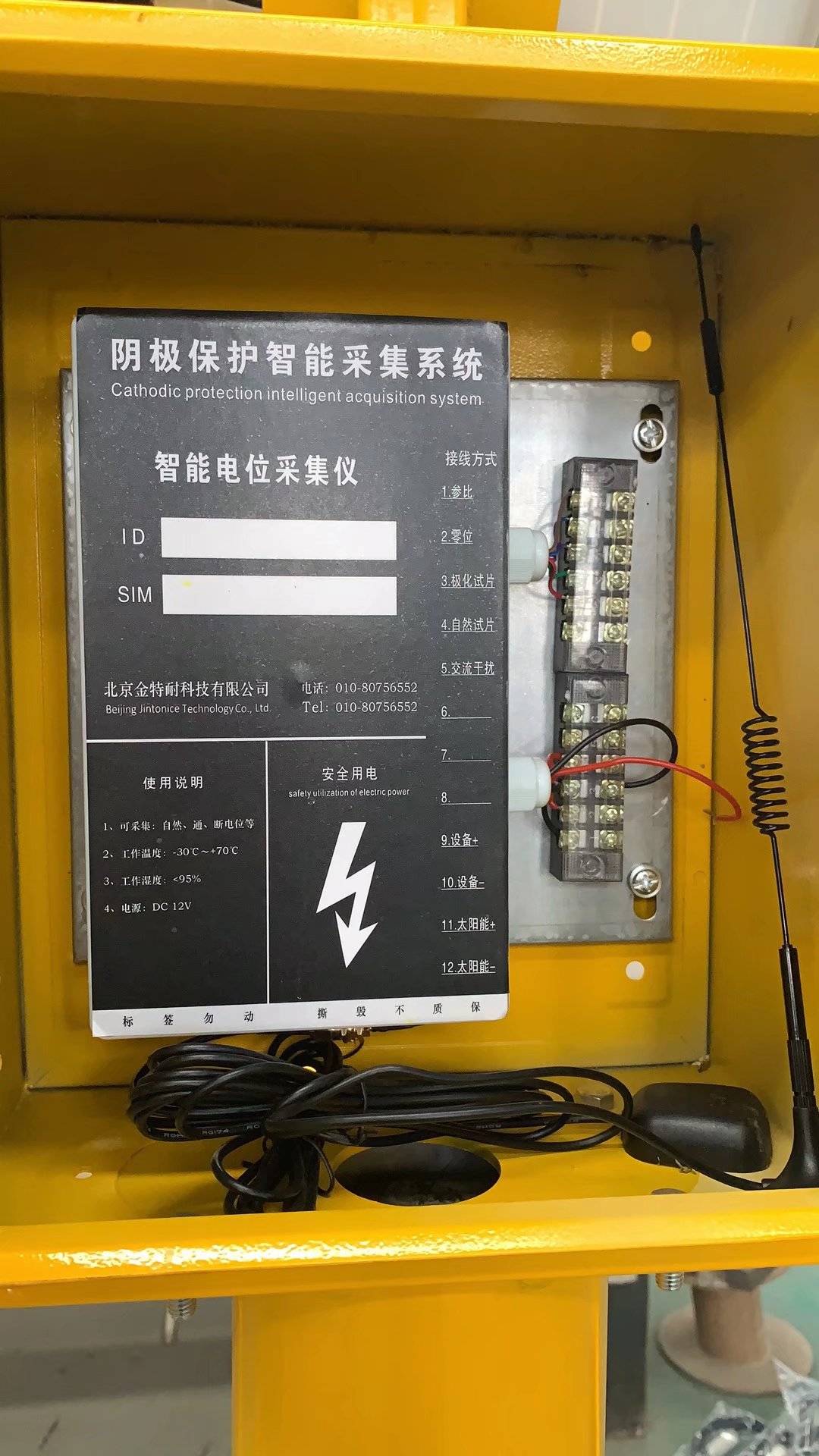

- 采集仪与防雷模块安装
- 防雷模块:从测试桩上方窗口送入防雷模块,接线端连接至接线排红色接线端。
- 采集仪:将智能电位采集仪从上方窗口送入,通过6孔航空插头与防雷模块连接。
- 电池组:安装高容量锂电池至测试桩上部,通过2孔航空插头与采集仪连接。
- 天线:测试桩顶部预装4G天线和定位天线,引线通过专用小插孔与采集仪连接。
- 接线与固定
- 线路顺序:下行线路接线顺序为阳极线、管道线、参比线、三个试片线,红色和黑色接线端左右两两对应。
- 电缆固定:使用铜鼻子压紧固定所有线缆,留有不少于10%的余量,避免因沉降拉断。
- 设备固定:将采集仪放入桩体内专用卡座,整理线路并固定,确保无晃动。
三、调试与验收
- 系统调试
- 电位测量:使用万用表或便携式参比电极测量管道电位,确保数值与采集仪显示一致。
- 通信测试:确认SIM卡激活、信号强度达标(≥-85dBm),平台显示设备在线。
- 功能验证:检查设备指示灯(电源、通信、信号),利用本地显示屏或蓝牙APP查看实时数据是否合理。
