为备战迎峰度夏,以电力保供之“稳”支撑经济发展之“进”,连日来,揭阳供电局大力推进110千伏祥坑甲乙线改造工程。作为该工程攻坚阶段的关键环节,5月22日起,该局在220千伏祥云变电站开展为期5天的电流互感器更换作业,这是揭阳供电局首次现场解体GIS更换电流互感器,为线路增容改造后站内设备的可靠运行以及大幅提升电力供给保障水平奠定坚实基础。

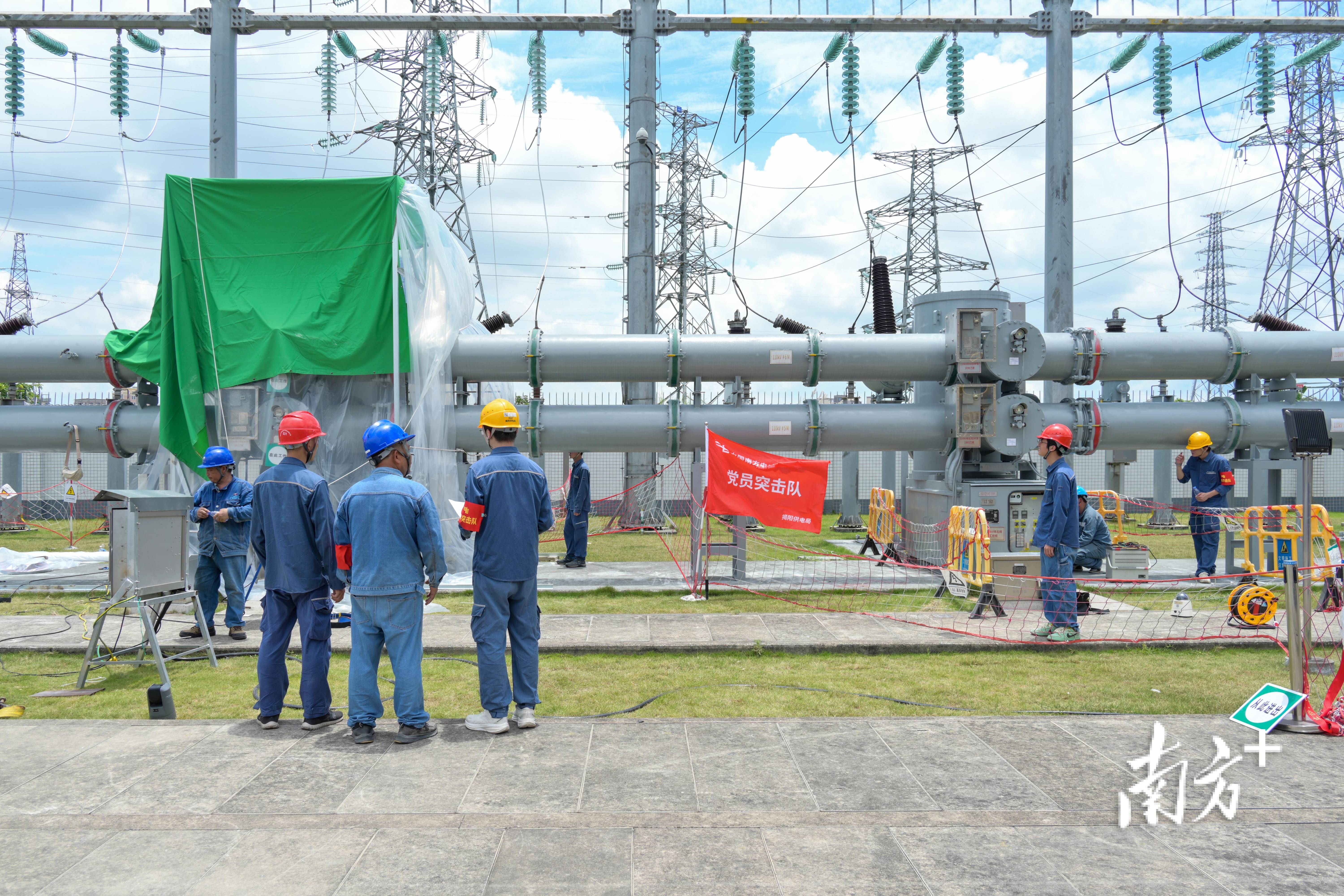

开展为期5天的电流互感器更换作业。方虹 摄
“吊环吊带安装完毕,准备起吊。”5月22日,220千伏祥云变电站内热火朝天,只见一设备“全副武装”,工作人员小心翼翼又经验娴熟地爬上3米多高的作业点,在吊装机具配合下进行作业。“这是用吊车协助打开GIS断路器的顶盖,随后将由检修人员进入狭窄的GIS断路器内,进行更换电流互感器作业。”据揭阳供电局变电管理所变电检修一班副班长赵增炎介绍,线路供电容量遵循“木桶原理”,站内外设备参数不匹配会限制整体供电能力,而电流互感器是电网故障保护、电流测量计量等方面的核心设备,直接影响线路供电能力和安全运行,为确保110千伏祥坑甲乙线增容后,该线路的保护、计量、测量功能准确无误,因此必须进行电流互感器更换。

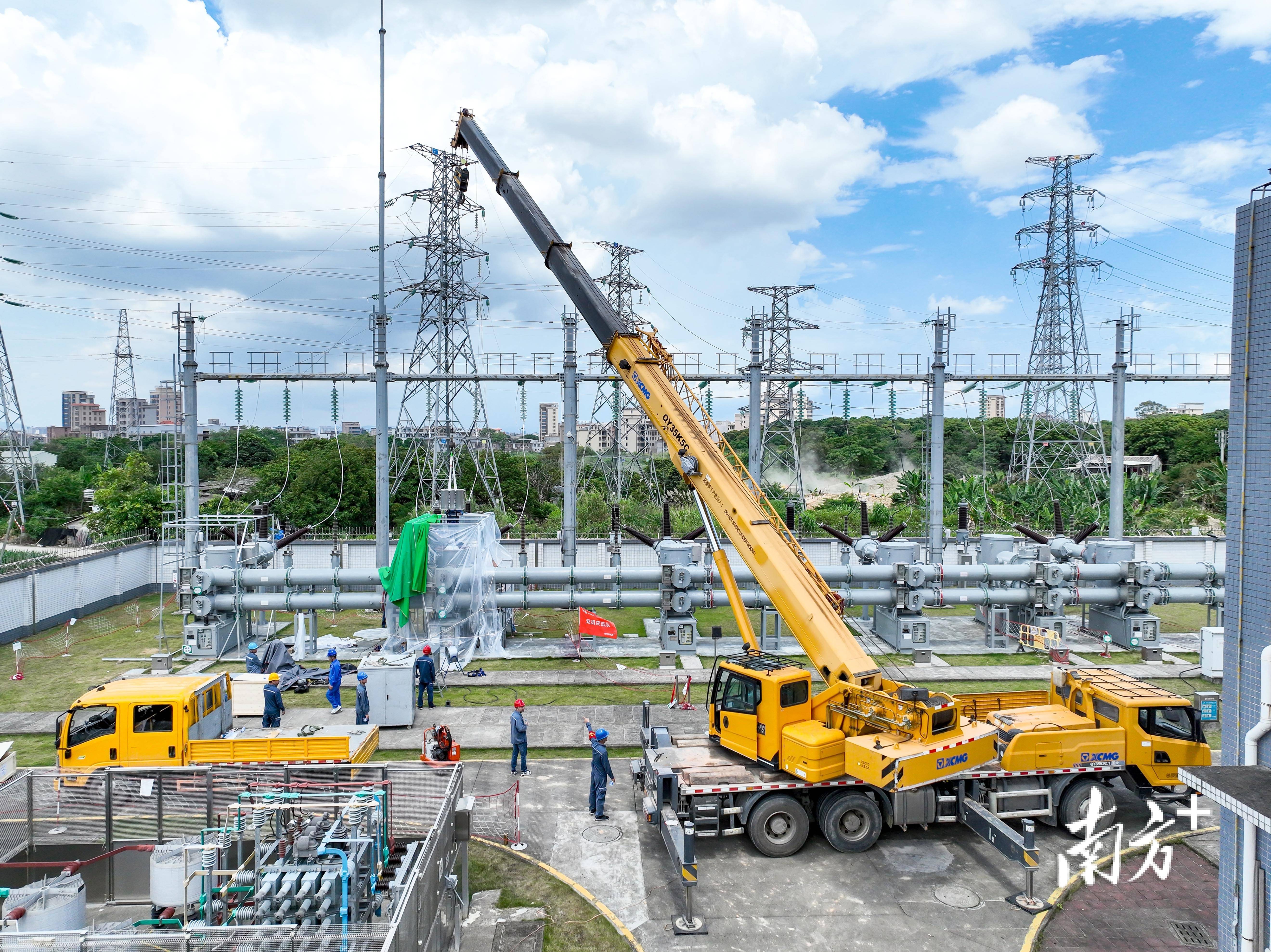

工作人员更换作业中。方虹 摄
时间紧、任务重,加上作业风险高,为确保该项作业顺利开展,揭阳供电局变电管理所提前两周对各重要站点开展特巡特维,同时制定专项管控方案,细化施工措施,成立专项作业组,明确分工责任,确保拆装、接线、调试、耐压、验收等环节无缝衔接,高效推进更换工作。赵增炎表示,施工期间正值高温雷雨天气,现场作业面临环境多变、改造工作量大、作业风险高等难点,“我们搭设防雨防尘棚、实施关键工序‘错峰作业’,并安排专人全程监督,确保施工安全、质量、进度三达标。”

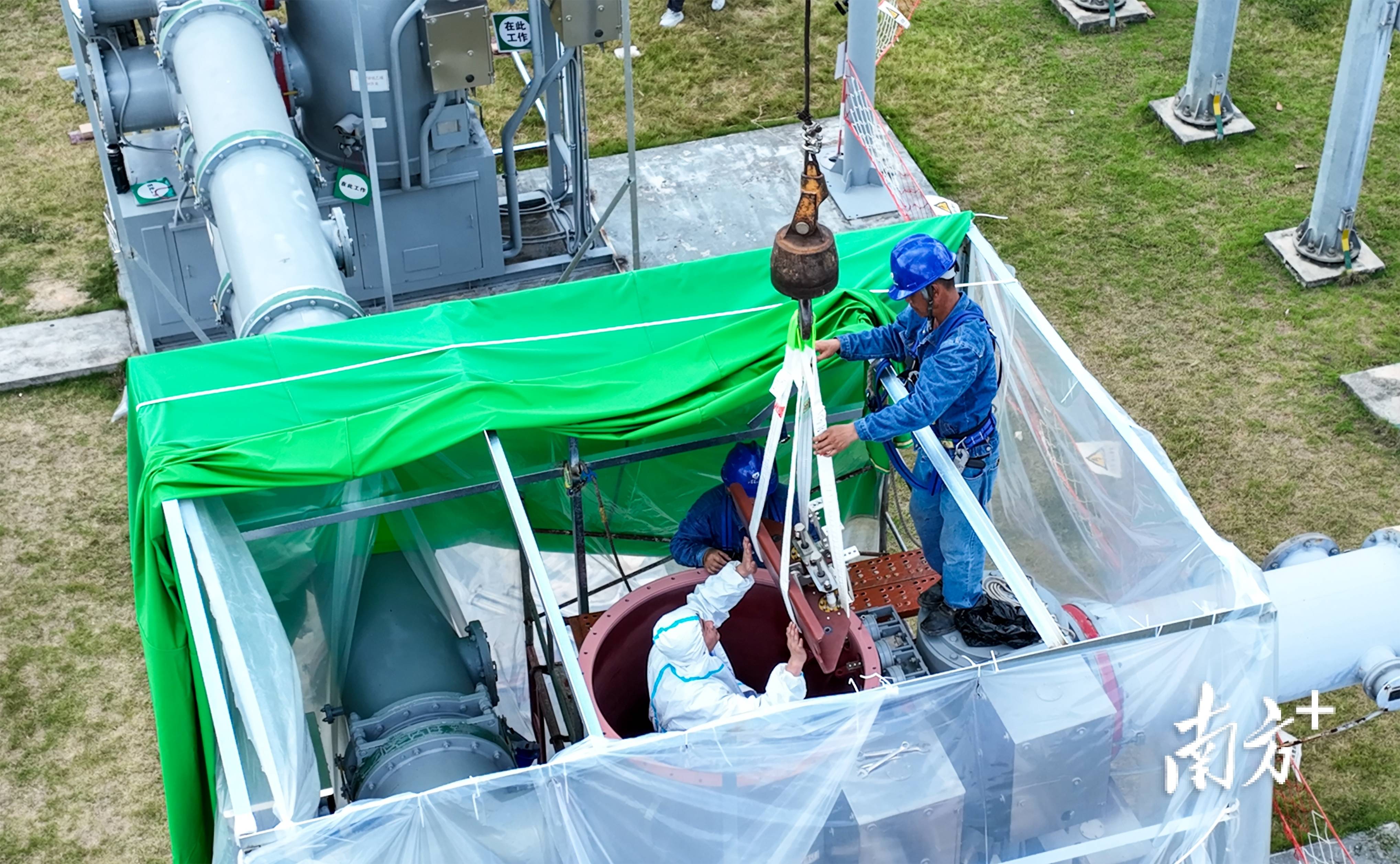

作业现场的工作人员各司其职,紧密配合。方虹 摄
“本次改造历时5天,累计投入作业人员81人次。现场作业管控党员突击队严把工程质量关,高质高效推进项目建设。”揭阳供电局变电管理所占陇巡维中心技术负责人兼值班长李晓斌表示,此次电流互感器的顺利更换,不仅积累了GIS设备现场解体的宝贵经验,更成功解决了110千伏祥坑甲乙线增容后的设备匹配问题,彻底打通了供电瓶颈,也大幅提升了线路供电可靠性和输送能力,有效缓解区域负荷压力。揭阳供电局表示,下一步将持续优化电网设备运行水平,为揭阳经济社会高质量发展提供更加稳定可靠的电力保障。
