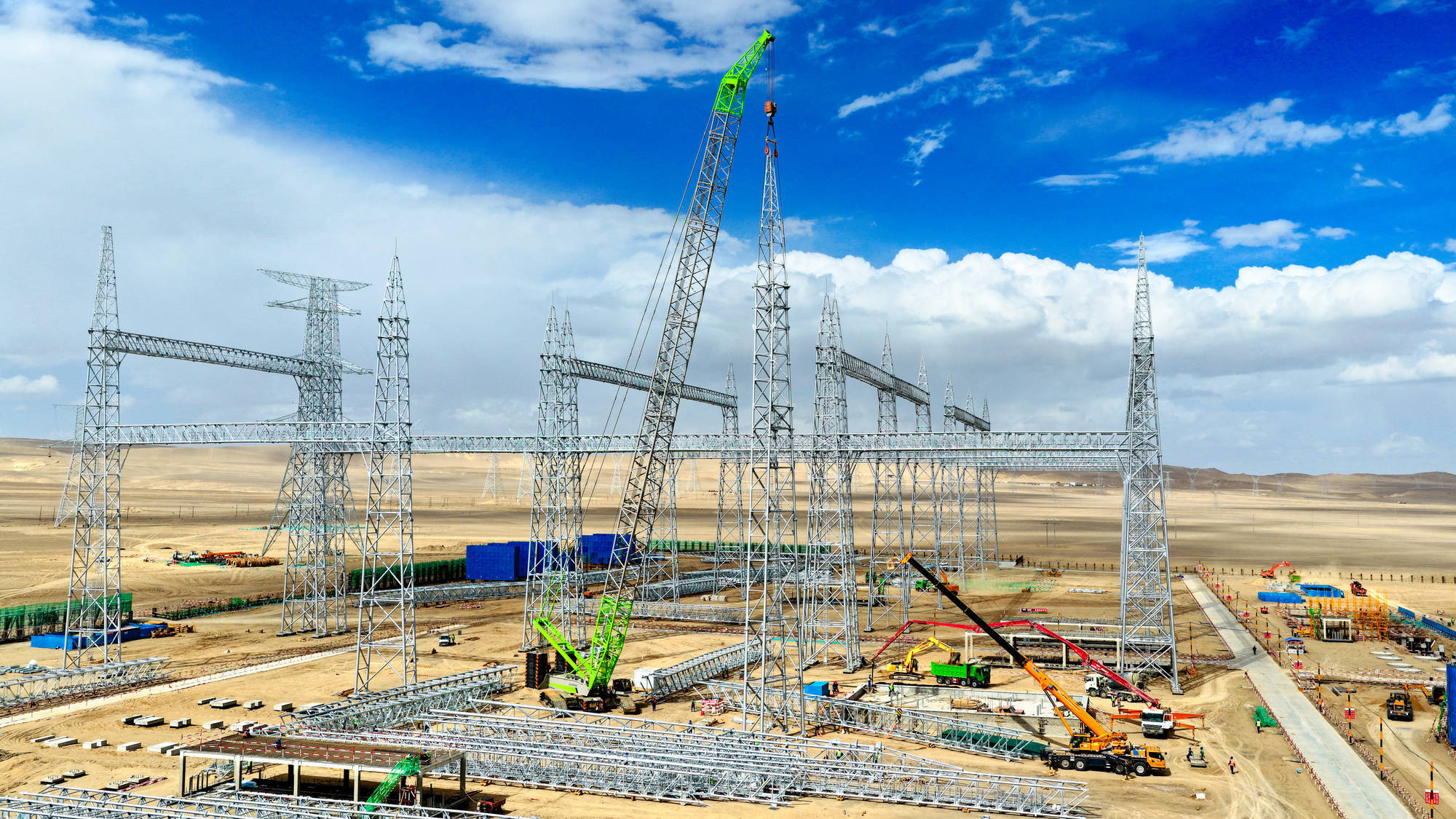

7月30日,羚羊330千伏开关站升压扩建工程750千伏HGIS(混合气体绝缘开关设备)基础施工全面展开。作为项目核心环节,本次施工面临高空作业和恶劣天气等多重挑战。送变电公司与施工项目部技术团队通过创新工艺和科学管理,确保工程安全高效推进。
羚羊330千伏开关站升压扩建工程全面展开
在750千伏HGIS基础施工中,由于设备基础紧邻高达8米的站区围墙,传统脚手架难以满足安全和稳定性要求。项目团队首次采用盘扣式脚手架替代常规钢管脚手架,其模块化设计显著提升了搭设效率,节点抗扭能力更强,为高空作业人员提供了更加稳固的作业平台。这一工艺的应用不仅缩短了工期,还进一步降低了施工安全风险。
该工程地处西北地区,近期频繁遭遇沙尘天气,能见度降低导致机械化作业效率下降。为此,项目部建立“气象预警+弹性施工”机制,实时监测天气变化,在沙尘间歇期集中调配人力和设备抢抓进度。同时,现场采取严格的防尘措施,对裸露土方进行全覆盖,并配备洒水车持续抑尘,确保施工与环保要求同步落实。
目前,750千伏HGIS基础混凝土浇筑已完成30%,预计9月中旬完成土建施工并转入电气安装阶段。项目负责人陈守玺表示,后续将紧盯关键节点目标,优化土建与电气交叉作业流程,确保750千伏区域按期投运,为区域电网升级提供重要支撑。(来源:青海送变电工程有限公司)
